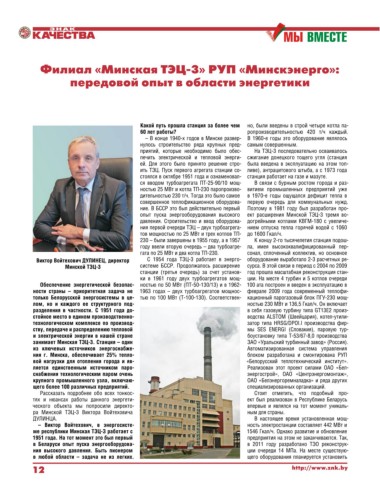

Филиал «Минская ТЭЦ-3» РУП «Минскэнерго»:
передовой опыт в области энергетики
Какой путь прошла станция за более чем но, были введены в строй четыре котла па-
60 лет работы? ропроизводительностью 420 т/ч каждый.
– В конце 1940-х годов в Минске развер- В 1960-е годы это оборудование являлось
нулось строительство ряда крупных пред- самым совершенным.
приятий, которые необходимо было обес- На ТЭЦ-3 последовательно осваивалось
печить электрической и тепловой энерги- сжигание донецкого тощего угля (станция
ей. Для этого было принято решение стро- была введена в эксплуатацию на этом топ-
ить ТЭЦ. Пуск первого агрегата станции со- ливе), антрацитового штыба, а с 1973 года
стоялся в октябре 1951 года и ознаменовал- станция работает на газе и мазуте.
ся вводом турбоагрегата ПТ-25-90/10 мощ- В связи с бурным ростом города и раз-
ностью 25 МВт и котла ТП-230 паропроизво- витием промышленных предприятий уже
дительностью 230 т/ч. Тогда это было самое в 1970-е годы ощущался дефицит тепла в
совершенное теплофикационное оборудова- первую очередь для коммунальных нужд.
ние. В БССР это был действительно первый Поэтому в 1981 году был разработан про-
опыт пуска энергооборудования высокого ект расширения Минской ТЭЦ-3 тремя во-
давления. Строительство и ввод оборудова- догрейными котлами КВГМ-180 с увеличе-
ния первой очереди ТЭЦ – двух турбоагрега- нием отпуска тепла горячей водой с 1060
тов мощностью по 25 МВт и трех котлов ТП- до 1600 Гкал/ч.
230 – были завершены в 1955 году, а в 1957 К концу 2-го тысячелетия станция подош-
году ввели вторую очередь – два турбоагре- ла, имея высококвалифицированный пер-
гата по 25 МВт и два котла ТП-230. сонал, сплоченный коллектив, но основное
Виктор Войтехович ДУлИНЕЦ, директор С 1954 года ТЭЦ-3 работает в энерго- оборудование выработало 2-3 расчетных ре-
Минской ТЭЦ-3 системе БССР. Продолжалось расширение сурса. В этой связи в период с 2004 по 2009
станции (третья очередь) за счет установ- год прошла масштабная реконструкция стан-
ки в 1961 году двух турбоагрегатов мощ- ции. На месте 4 турбин и 5 котлов очереди
Обеспечение энергетической безопас- ностью по 50 МВт (ПТ-50-130/13) и в 1962- 100 ата построен и введен в эксплуатацию в
ности страны – приоритетная задача не 1963 годах – двух турбоагрегатов мощнос- феврале 2009 года современный теплофи-
только Белорусской энергосистемы в це- тью по 100 МВт (Т-100-130). Соответствен- кационный парогазовый блок ПГУ-230 мощ-
лом, но и каждого ее структурного под- ностью 230 МВт и 136,5 Гкал/ч. Он включает
разделения в частности. С 1951 года до- в себя газовую турбину типа GT13Е2 произ-
стойное место в едином производственно- водства ALSTOM (Швейцария), котел-утили-
технологическом комплексе по производ- затор типа HRSG/DPOI.I производства фир-
ству, передаче и распределению тепловой мы SES ENERGI (Словакия), паровую тур-
и электрической энергии в нашей стране боустановку типа Т-53/67-8,0 производства
занимает Минская ТЭЦ-3. Станция – один ЗАО «Уральский турбинный завод» (Россия).
из ключевых источников энергоснабже- Автоматизированная система управления
ния г. Минска, обеспечивает 25% тепло- блоком разработана и смонтирована РУП
вой нагрузки для отопления города и яв- «Белорусский теплотехнический институт».
ляется единственным источником паро- Реализован этот проект силами ОАО «Бел-
снабжения технологическим паром очень энергострой», ОАО «Центрэнергомонтаж»,
крупного промышленного узла, включаю- ОАО «Белэнергоремналадка» и ряда других
щего более 100 различных предприятий. специализированных организаций.
Рассказать подробнее обо всех тонкос- Стоит отметить, что подобный про-
тях и нюансах работы данного энергети- ект был реализован в Республике Беларусь
ческого объекта мы попросили директо- впервые и являлся на тот момент уникаль-
ра Минской ТЭЦ-3 Виктора Войтеховича ным для страны.
ДУЛИНЦА. В настоящее время установленная мощ-
– Виктор Войтехович, в энергосисте- ность электростанции составляет 442 МВт и
ме республики Минская ТЭЦ-З работает с 1546 Гкал/ч. Однако развитие и обновление
1951 года. На тот момент это был первый предприятия на этом не заканчиваются. Так,
в Беларуси опыт пуска энергооборудова- в 2011 году разработано ТЭО реконструк-
ния высокого давления. Быть пионером ции очереди 14 МПа. На месте существую-
в любой области – задача не из легких. щего оборудования планируется установить
